Прокуратура проиграла в кассации иск к «Дортрансстрою» в Уфе на ₽28 млн

Надзорное ведомство не смогло доказать, что не было необходимости продлевать контракт с одним и тем же подрядчиком без конкурса

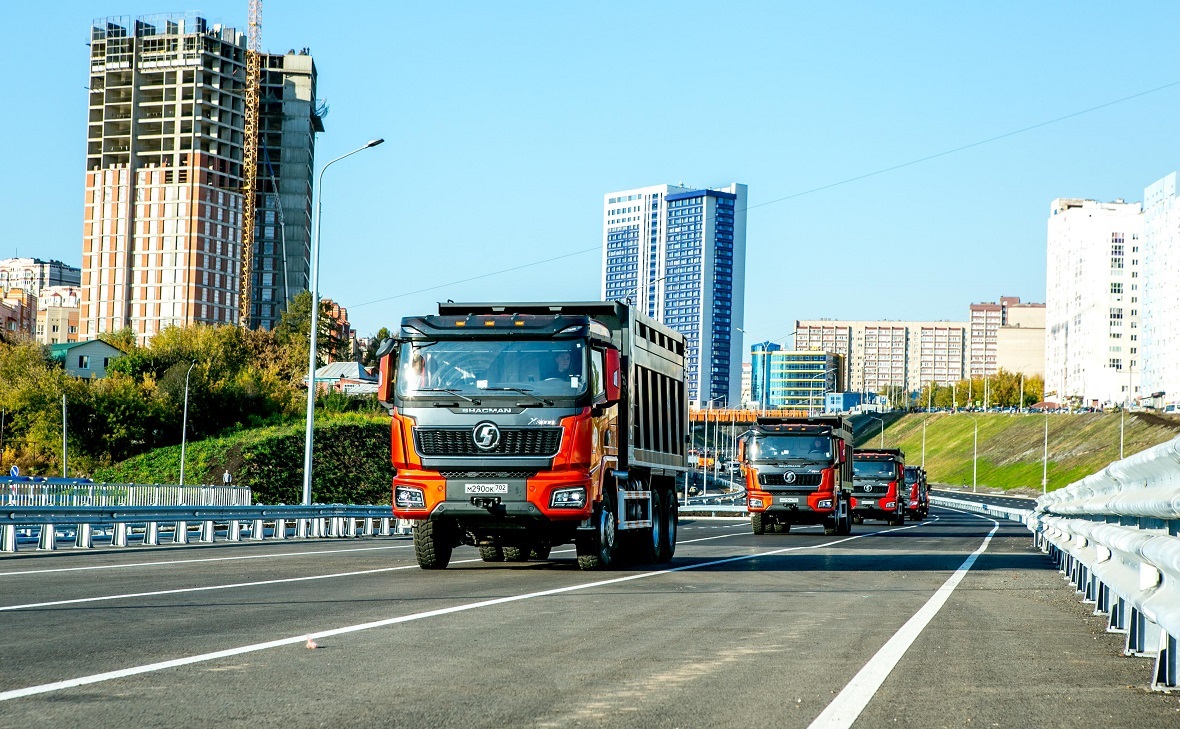

Фото: РБК Уфа


Фото: РБК Уфа

Арбитражный суд Уральского округа оставил в силе решения двух нижестоящих инстанций по иску прокуратуры Башкирии к уфимской компании «Дортрансстрой» и Управлению по строительству, ремонту дорог и искусственных сооружений (УСРДИС) администрации Уфы. Ведомство требовало признать одно из дополнительных соглашений к муниципальному контракту недействительным и взыскать с фирмы 27,7 млн руб.

Претензии прокуратуры вызвала реализация проекта строительства улицы Генерала Рыленко, которая соединила улицы Кувыкина и Пугачева. По мнению истца, заказчик УСРДИС и ООО «Дортрансстрой» в июне 2024 года незаконно без проведения конкурсных процедур продлили контракт, заключенный в 2022 году. Документом был установлен новый срок сдачи работ — декабрь 2024 года вместо ноября 2023-го.

По расчетам прокуратуры, по состоянию на июнь 2024 года подрядчик выполнил работы стоимостью 793 млн руб., а часть работ на 504,1 млн была не завершена. Из этой суммы и происходит неустойка 27,7 млн руб.

Ответчики объяснили необходимость заключения дополнительного соглашения проблемами с освобождением участков, необходимых для строительства улицы. На пути стройки находились частные дома. Судебные споры с хозяевами затянулись, что привело к увеличению срока всего проекта.

Мэрия и «Дортрансстрой» представили в судах доказательства, что без надлежащего выселения и сноса домов строительство не продвинулось бы.

Как сообщал РБК Уфа, Арбитражный суд Башкирии отказал прокуратуре в удовлетворении иска в июне. В сентябре 18-й арбитражный апелляционный суд оставил решение в силе.

В общей сложности в конце 2024 года прокуратура республики подала девять исков к трем крупнейшим строительным подрядчикам республики. Шесть исков предъявлены к «Дортрансстрою», два — «Башкиравтодору», один — «Уралмостострою». Они касаются строительства улицы Ивана Спатара, транспортной развязки на пересечении улиц Генерала Рыленко и Пугачева, улицы Генерала Рыленко, реконструкции улиц Города Галле, Пугачева, ремонта улиц Ленина, Пушкина, Коммунистической, Новомостовой и Карла Маркса. Во всех случаях прокуратура требует признать незаконным продление контрактов. В общей сложности истец намерен взыскать с ответчиков в пользу бюджета 225,9 млн руб. Пока суды разрешают споры в пользу ответчиков.

Контракт между УСРДИС и ООО «Дортрансстрой» на строительство улицы Генерала Рыленко был заключен в мае 2022 года на сумму 1,2 млрд руб. Движение по улице Рыленко и развязке запустили в начале октября 2024 года.

ООО «Дортрансстрой» зарегистрировано в июне 2000 года в Уфе. Учредителями организации являются ООО «Основа» и гендиректор Дмитрий Гилимьянов. В 2024 году выручка предприятия составила 16 млрд, чистая прибыль — 132 млн руб.
